砂场、采石场、矿山办理环评手续有哪些流程、需要什么资料?

发布时间:2020-10-09

    近年来环保政策持续收紧,矿山行业首当其冲,各地散乱污企业屡屡关停。很多计划投资采石场或砂石厂的朋友们还不太了解环评手续如何办理,下面美邦机械为您详细介绍。



总体来说,环评办理流程简单来说有以下几点:

1)整理资料,收集资料时要列好清单,编写环评,主要分为报告书和报告表。

2)不同行业、规模、地区的环评是不一样的,较好让有相关经验的环评师来写,评审,特指的是环评报告书。

3)环评报告书需要开评审会,环评单位需要将项目的工艺、排污、污染源、排污量、环保措施及投资等,向专家及环保局进行介绍。

4)然后专家们进行讨论,得出结论,修改环评,在评审会上一般来说,都要在会议纪要里写,本环评经修改后可以作为本项目设计和环境管理的依据,要根据修改意见来改,再交给建设方,审批,交给环评局。



 美邦板框压滤机排出清水


本文介绍砂石厂环评手续办理的详细流程及需要准备的相关资料,总结如下8点。



一、确认环评类别

项目建设前,建设单位按照《环保法》、《环评法》等环保相关法律法规及《建设项目环境影响评价分类管理名录》确认项目环评类别(书、表、登记表或豁免),具体需咨询当地环保主管部门。



二、选择可靠的环评单位

与环保部门确认后,委托有相应资质的环评单位进行环评,环评单位可在环保部、省(市、县环保部门网站查询)。登记表建设单位可自己根据相应规定填写,也可委托其他机构填写(含环评单位)。


三、项目环评前,应考虑以下几点

1、项目是否位于规划园区(规划园区是否做过规划环评)。

2、项目选址是否合理、若项目污染较大,周围环境敏感点较近,有无调整项目产污车间等平面布置的可能。

3、项目是否符合当地环保等规划,产业政策等。

若以上都无太大异议,可进行下一步。

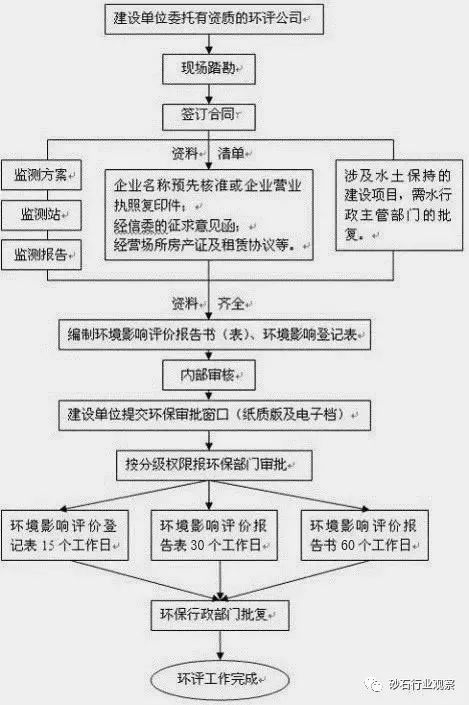

环评办理流程



四、项目环评

1、环评委托及合同签订

1)委托有资质、未列入当地环保部门“黑名单”的环评单位进行环评,委托书盖章。

2)签订环评合同,明确环评费用(是否含监测费、若有环评评审等费应明确)、环评进度、甲乙双方责任等。

2、资料准备

一般环评单位会给予建设单位一个资料清单,可按资料清单提供,主要为:

图件:项目总平面布置图、车间布置图、环保设施及雨污布置等。

资料:项目可研或项目建议书,并派本单位的懂技术的人士与环评单位进行沟通,方便了解工艺流程、产污环节等。

需要指出的是:建设单位提供的数据、资料、图件及措施要尽量与项目后期的建设一致。


五、主动配合环评单位工作

1、主动与环评单位及环保主管部门踏勘现场(平面布置、主要产污环节等)及项目周边的环境敏感点等。

2、协助监测单位进行环境现状监测。

3、及时提供环评单位或环保主管部门需要的资料。

4、环评报告书及当地环保部门明确需公众参与的应进行公众参与工作,建设单位应进行环评公参工作。



六、环评报告审查

环评报告书及当地环保部门要求环评报告需开评审会的,建设单位应配合环评单位做好上会审查。

环评评审会目的有两个:

1、对建设单位的项目选址、产业政策等是否符合规定,从环保角度:项目建设是否可行。

2、对环评单位的环评报告进行审查,环评单位报告编制质量如何,资料数据是否真实,提出的污染治理措施是否可行等方面。



打桩泥浆脱水设备使用现场


七、申请环评批复

环评通过环评审查会后,环评单位对报告修改完善、建设单位审阅后,及时上报给有审批权限的环保主管部门审批。

申请资料主要有:

1、建设项目环境影响评价文件报批申请;

2、建设项目环评文件文字版、电子版;

3、建设项目环境影响评价公众参与说明(报告书类项目提供,包括听取公众意见、咨询专家意见);

4、对产能过剩行业,需要提交相关部门对建设项目立项批复或备案准予文件;

5、是否存在环评违法行为的情况说明;

6、如非法人办理,需要提供行政许可委托书。对于未依法实施行政处罚、未按处罚要求整改到位的环评违法项目,一律不予受理环评文件申请。

其他可能需要的资料(一至几个):

1、项目建议书批准文件(审批制项目)或备案准予文件(备案制项目);

2、规划部门关于项目选址意见书;

3、主管部门的预审意见(有行业主管部门的);

4、建设项目地理位置示意图(A4纸一份);

5、项目平面布置示意图(A4纸一份);

6、企业名称证明(原件及复印件一份);

7、代理人的授权书(加盖单位公章和法人代表签名,原件一份);

8、建设项目环境影响登记表(一式三份)。


八、审批期限

现在各地简政放权,优化审批,因此审批时间不一,但法定期限为:报告书60个工作日;报告表30个工作日;登记表15个工作日。注:受理之日算起。





    以上就是采石场、砂石矿山如何快速办理环评手续的详细流程,如果您还有泥浆脱水问题请咨询美邦机械孙工:139 2623 3800,我们将为您详细解答。美邦机械拥有十年污水泥浆深度脱水行业经验,专业生产板框压滤机隔膜压滤机、厢式压滤机,用药少滤饼干,清水可直排,达到环保标准。
